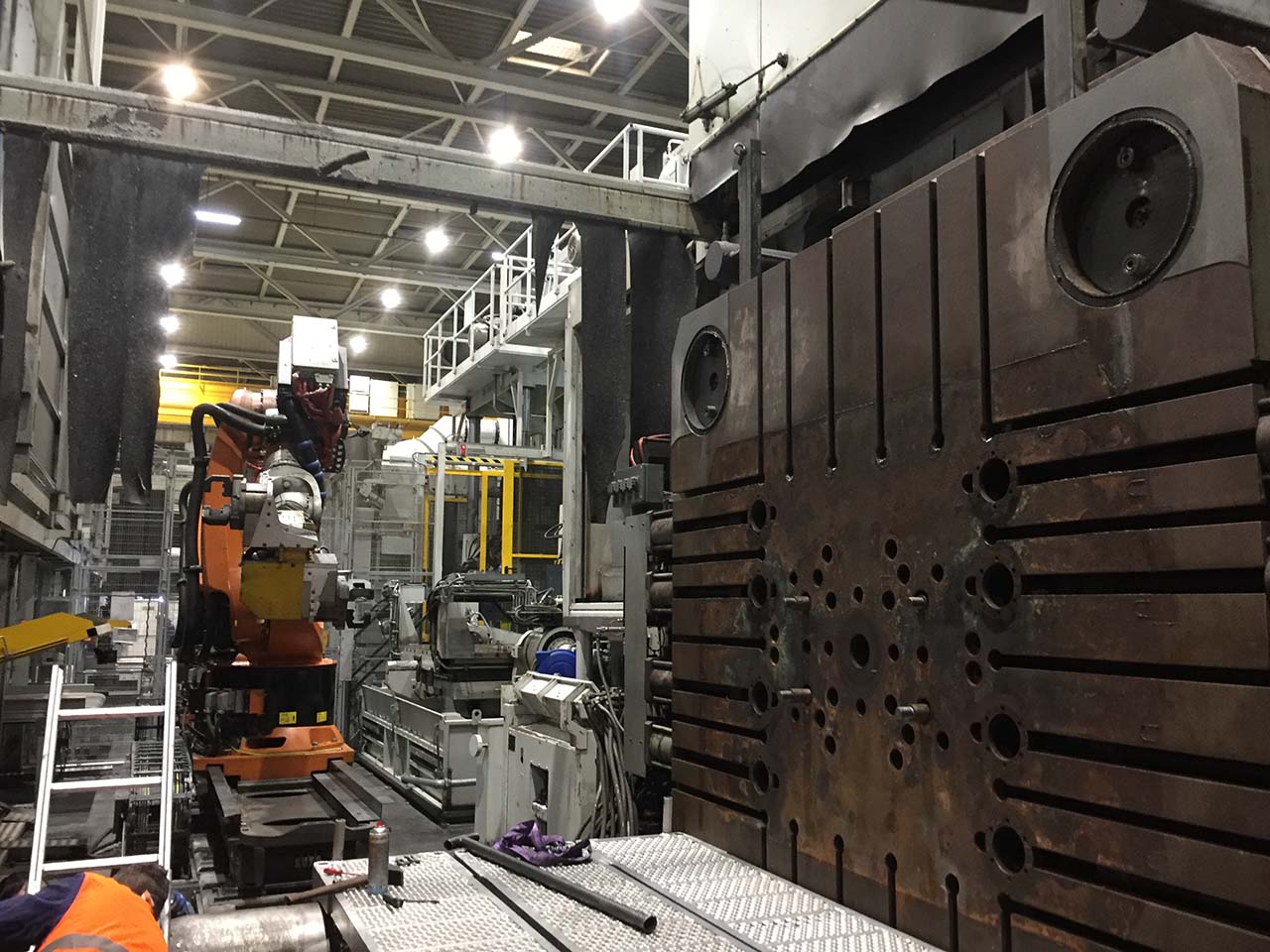

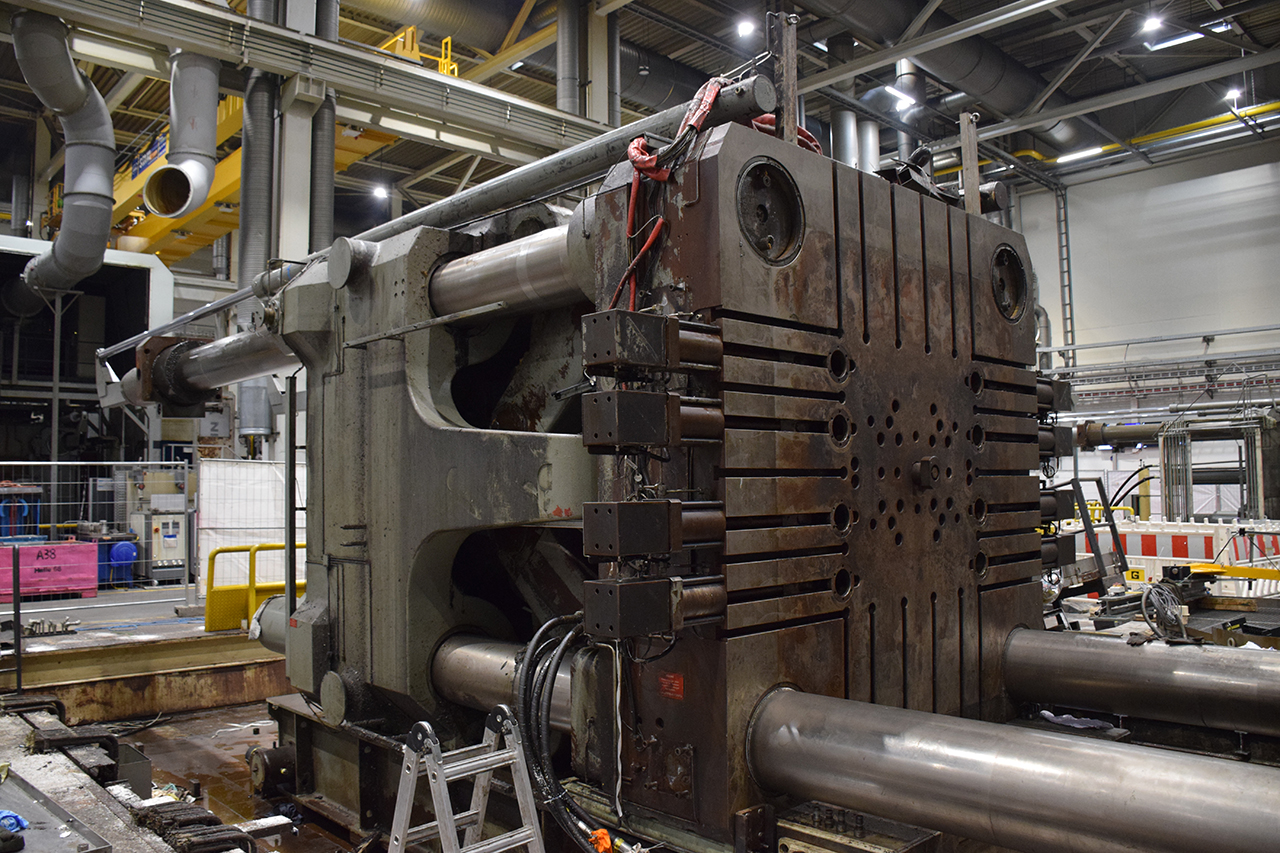

La Bühler Evolution B 420 D è stata trasferita con successo dalla Germania alla Corea e al Vietnam

Trasferimento internazionale di due grandi macchine per pressofusione

Due macchine per pressofusione Bühler Evolution B 420 D Trasferite con successo dalla Germania alla Corea e al Vietnam

Nel 2020, FISS ha eseguito lo smantellamento, lo smontaggio, imballaggio e il trasferimento internazionale di due identiche presse per pressofusione a camera fredda Bühler Evolution B 420 D, ciascuna con una forza di chiusura di 4.200 t. Le due grandi macchine sono state trasportate dalla Germania in Corea e in Vietnam.

Macchine 2 × Bühler Evolution B 420 D
Forza di chiusura 4.200 t ciascuna
Peso delle macchine circa 270 t
Destinazioni Corea e Vietnam
Panoramica del progetto

Quali macchine per pressofusione Bühler sono state trasferite all’estero?

FISS ha gestito il trasferimento di due macchine identiche per pressofusione a camera fredda Bühler Evolution B 420 D con una forza di chiusura di 4.200 t ciascuna.

Dal 2004 le macchine erano state utilizzate inĂĽ operazioni di pressofusione a turni multipli per la produzione di blocchi motore a sei cilindri . Dopo la vendita, sono state smontate, suddivise in gruppi trasportabili, documentate, imballate e spedite ai loro nuovi siti produttivi in Corea e Vietnam.

Consulenza e intermediazione di macchinari

Da uno stabilimento automobilistico tedesco a nuovi siti produttivi in Asia

Le due macchine Bühler Evolution B 420 D erano state previously used by a German automotive manufacturer and were to be sold on the international used machinery market in 2020.

Grazie alla rete internazionale di FISS, è stato stabilito un contatto con un produttore asiatico alla ricerca di celle di pressofusione idonee per la produzione di alloggiamenti in alluminio per reti di comunicazione mobile 5G presso i propri stabilimenti in Corea e Vietnam.

01 · Situazione iniziale

Due macchine usate di grandi dimensioni

Dopo molti anni di attività di fusione nel settore automobilistico, le due macchine Bühler identiche dovevano essere vendute.

02 · Ricerca dell’acquirente

Avvalersi di una rete internazionale

FISS ha fornito supporto nella ricerca di un acquirente idoneo per due macchine per la pressofusione di queste dimensioni.

03 · Nuova applicazione

Alloggiamenti in alluminio per la tecnologia 5G

Nelle loro nuove sedi, le macchine erano destinate alla produzione di alloggiamenti in alluminio.

Svolgimento del progetto

Dalla progettazione alla spedizione delle macchine di grandi dimensioni

Per le macchine di pressofusione di queste dimensioni, lo smontaggio, la movimentazione pesante, l’imballaggio e la logistica internazionale devono essere coordinati con precisione.

01

Pianificazione del progetto

Il peso delle macchine, la sequenza di smontaggio, i percorsi di rimozione e il piano di trasporto sono stati pianificati in anticipo.

02

Apparecchiature periferiche

I sistemi di automazione e le apparecchiature periferiche che non rientravano nell’ambito di fornitura concordato sono state smontate per prime.

03

Macchine principali

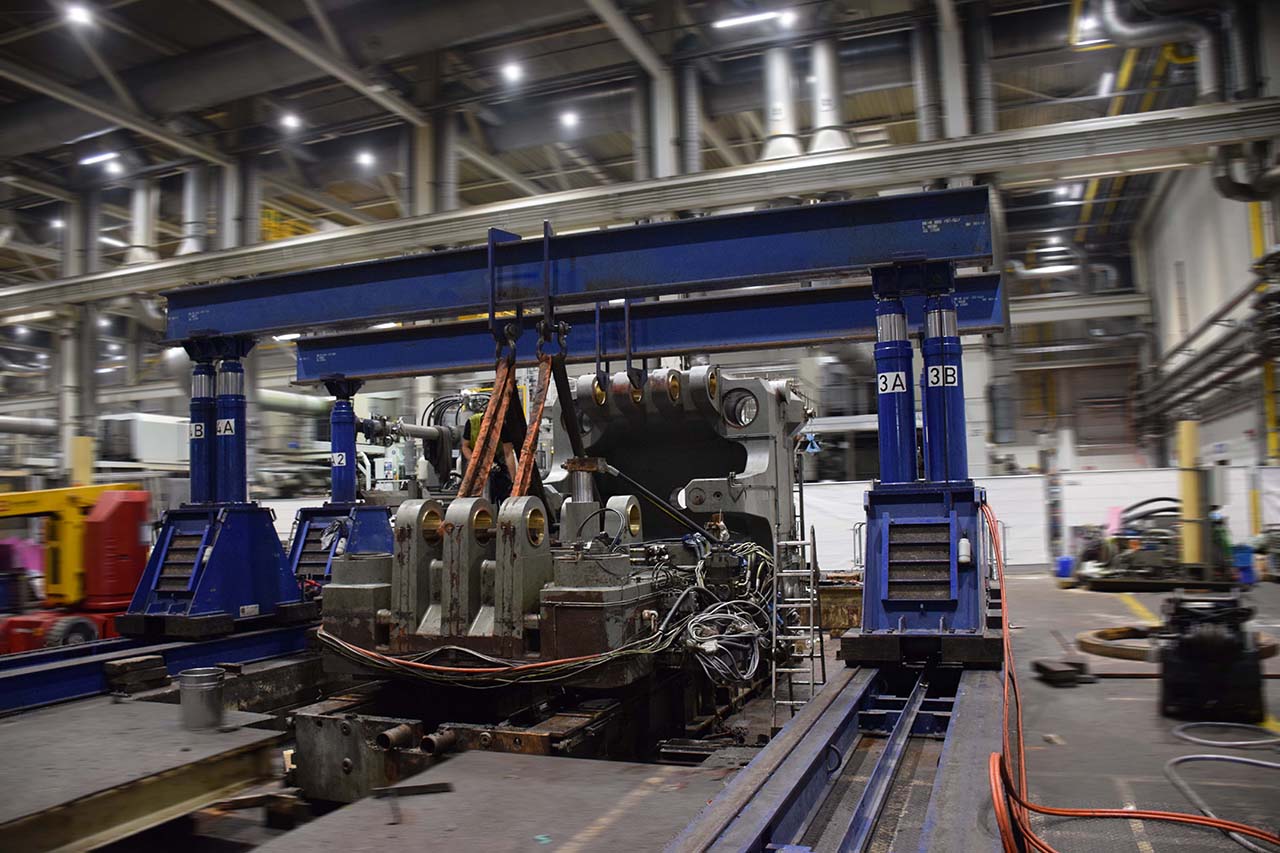

Le macchine Bühler sono state quindi smontate in gruppi pesanti, ma comunque trasportabili.

04

Documentazione

I componenti sono stati etichettati e fotografati, mentre le fasi di lavoro più complesse sono state documentate tramite video.

05

Trasporto

I gruppi di componenti sono stati trasportati in Asia tramite camion, mezzi di trasporto speciali e trasporto marittimo.

Dimensioni del progetto

Le 270 tonnellate di peso delle macchine richiedono una pianificazione dettagliata e accurata

Secondo il rapporto di progetto, una Bühler Evolution B 420 D pesa circa 270.000 kg. I singoli gruppi costruttivi hanno quindi rappresentato sfide significative anche durante la rimozione dal capannone di produzione.

270 t Peso totale di una Bühler Evolution B 420 D
73 t Peso della piastra del cilindro durante la rimozione
100 Sostegni a soffitto utilizzati per mettere in sicurezza l’area del seminterrato sotto il percorso di trasporto
circa 30 Dipendenti coinvolti in determinate fasi dello smantellamento

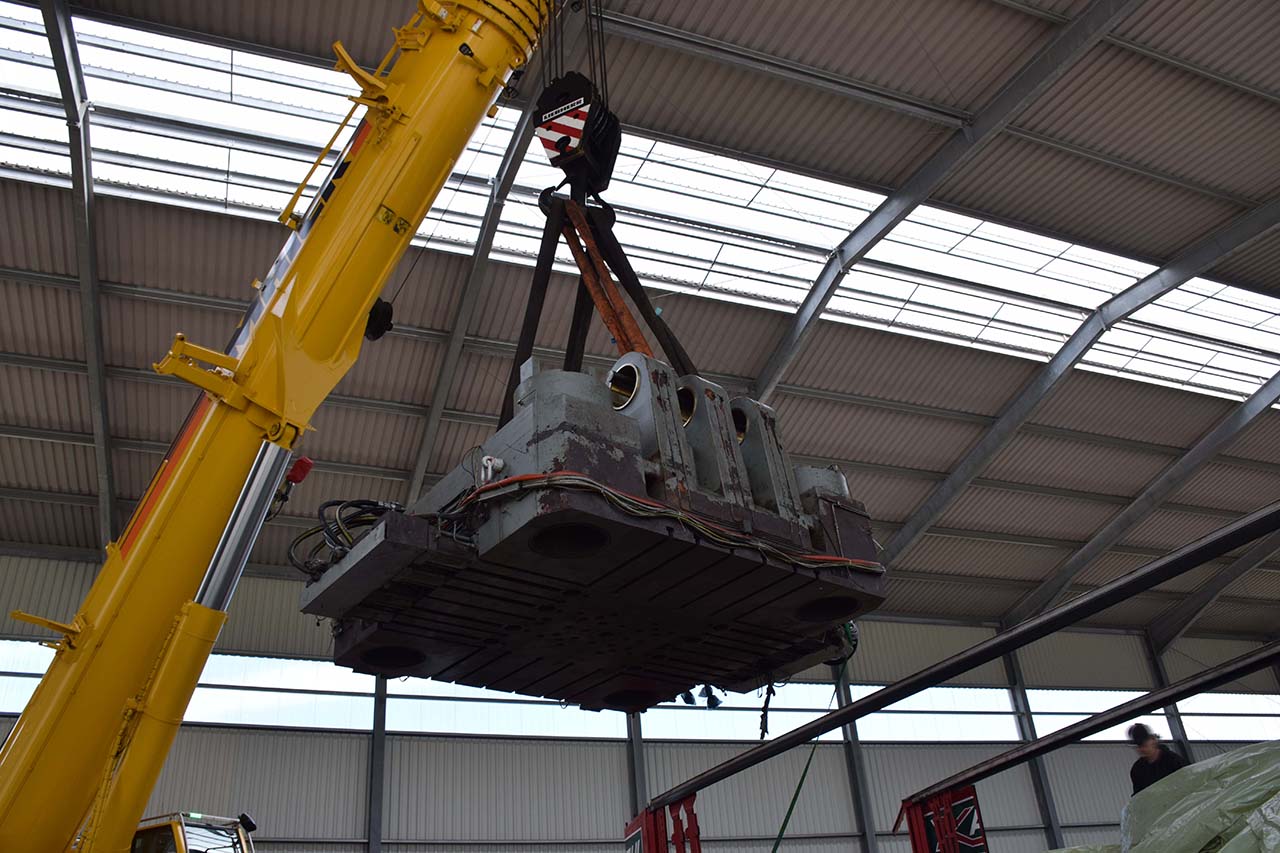

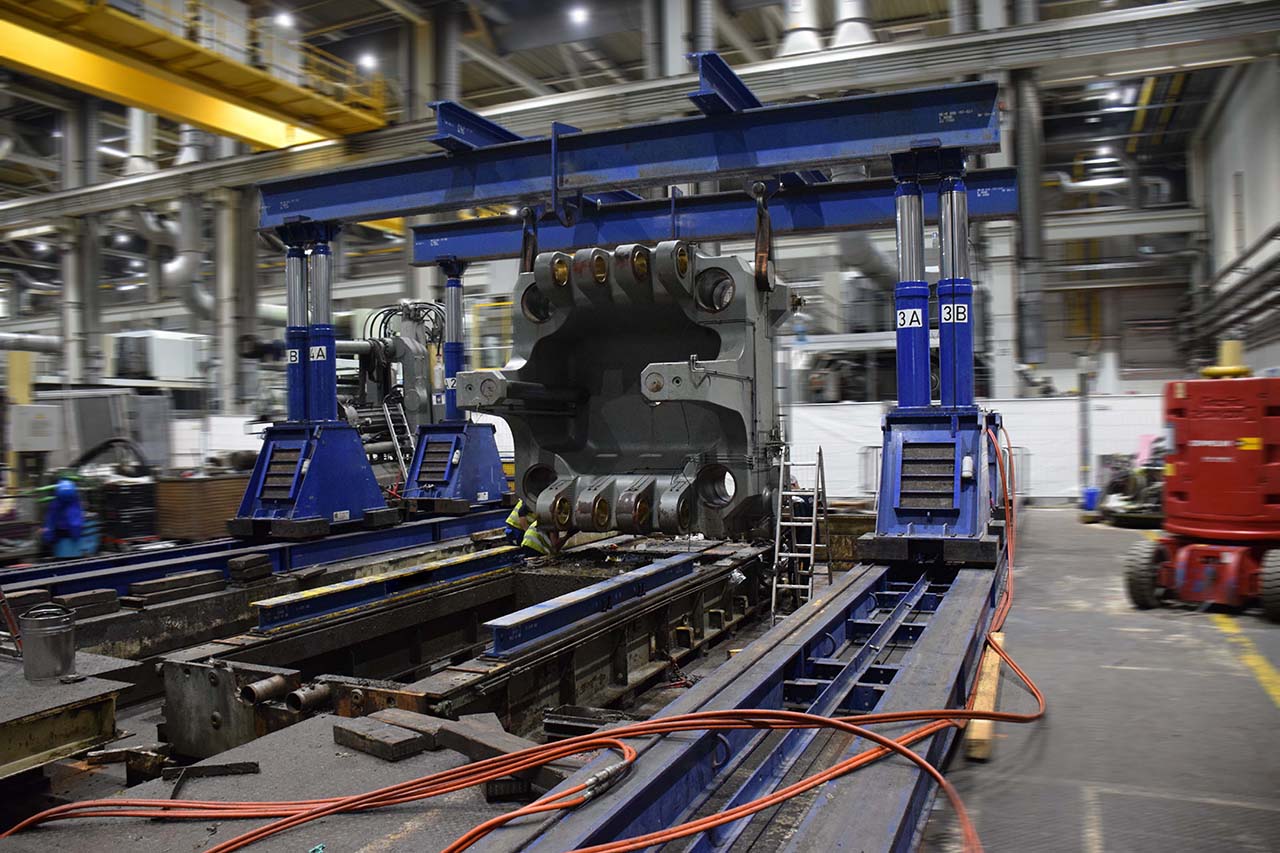

Rimozione della macchina

Messa in sicurezza del percorso di trasporto nel seminterrato con 100 puntelli a soffitto

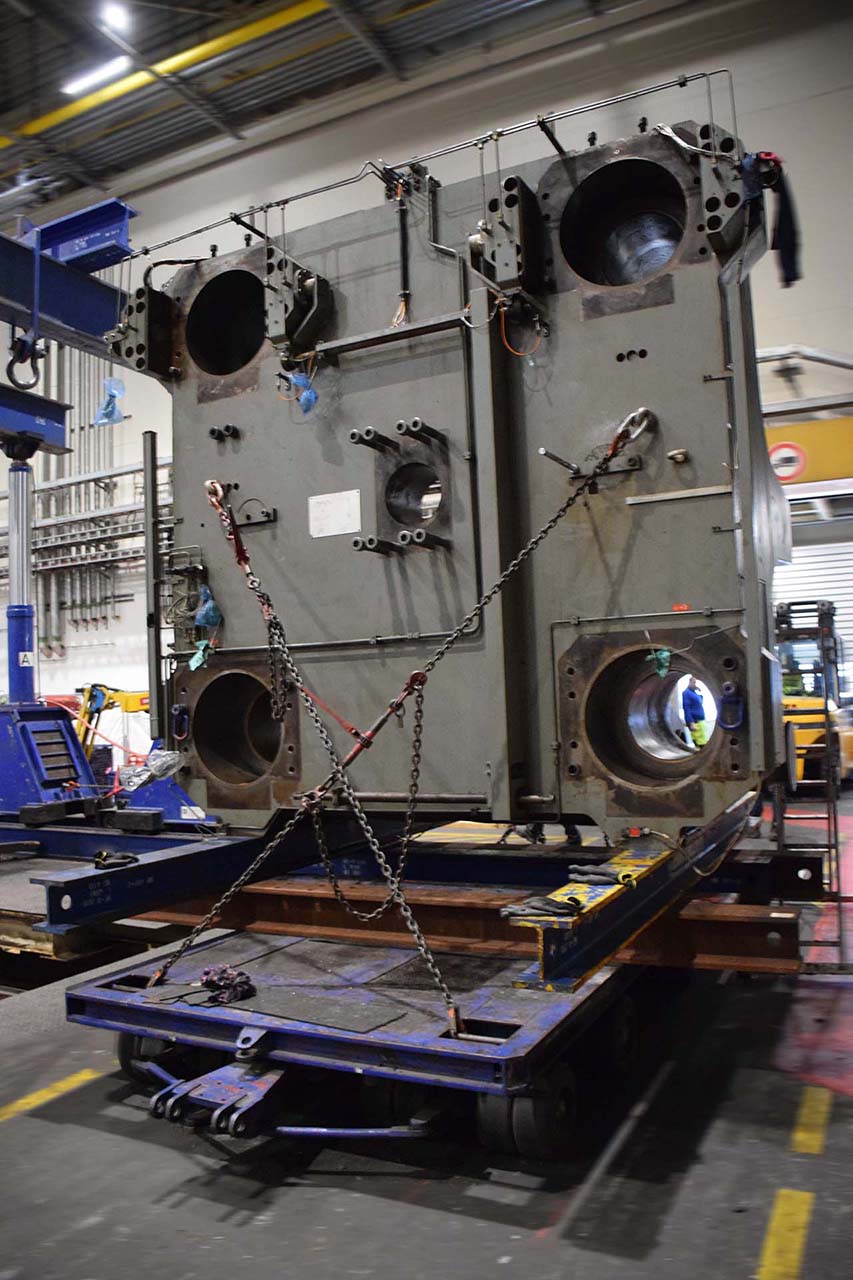

Sfida particolare: la piastra cilindrica da 73 tonnellate

È stato necessario elaborare una soluzione strutturale per la rimozione di un gruppo macchina particolarmente pesante. Poiché sotto il percorso di trasporto era presente un’area seminterrata, il percorso è stato messo in sicurezza con un totale di 100 puntelli a soffitto.

Peso

Determinare tempestivamente il peso dei componenti pesanti

È necessario conoscere i pesi dei singoli gruppi assemblati prima dello smontaggio, in modo da poter scegliere attrezzature di sollevamento e trasporto adeguate.

Condizioni dell’edificio

Verificare la capacità di carico dei percorsi di trasporto

I pavimenti dei capannoni, i percorsi di accesso e le aree seminterrate possono essere fattori decisivi nella pianificazione della rimozione di macchinari pesanti;

Attrezzature di sollevamento

Spostare i gruppi di macchinari in modo controllato

Le dimensioni del Bühler B 420 D hanno richiesto l’uso coordinato di attrezzature per carichi pesanti e di sollevamento.

Sequenza di trasporto

Coordinamento dello smontaggio e della rimozione

La sequenza di smontaggio doveva essere coordinata con il successivo spostamento e carico dei gruppi.

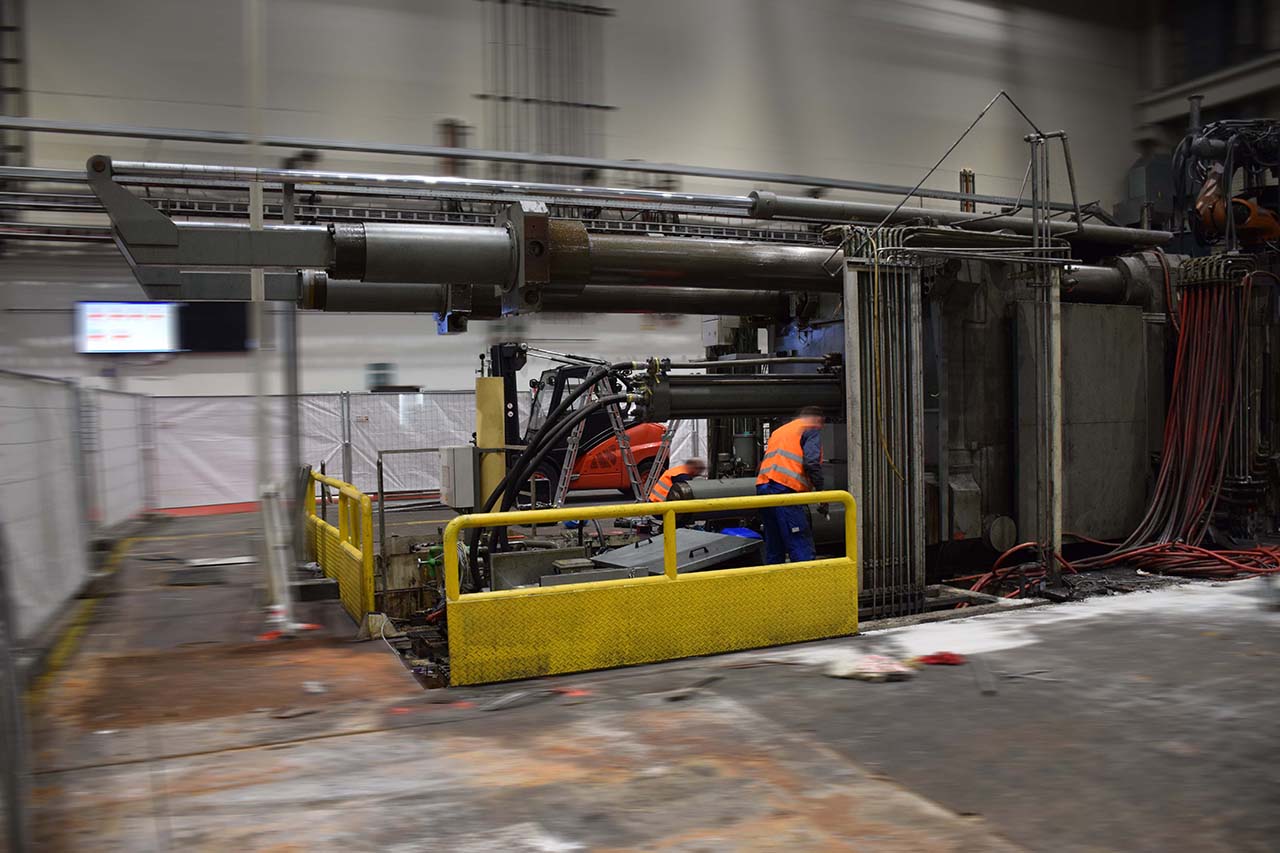

Smontaggio

Circa 30 dipendenti che lavoravano su più turni

Lo smantellamento in Germania è iniziato nel marzo 2020. In alcune fasi sono stati coinvolti circa 30 dipendenti. Per rispettare lă tempistica del progetto, i lavori sono stati eseguiti su più turni e anche nei fine settimana.

Marzo 2020

Inizio dello smantellamento

I lavori presso lo stabilimento di produzione tedesco sono iniziati nel marzo 2020.

Turni multipli

Rispettare la tempistica del progetto

Lo smantellamento è stato organizzato su più turni di lavoro.

Fine settimana

Lavoro il sabato e la domenica

Parte dei lavori di smantellamento è stata eseguita anche durante i fine settimana.

Sequenza di smantellamento

Prima le apparecchiature periferiche e i sistemi di automazione, poi le macchine Bühler

Le apparecchiature che non rientravano nell’ambito di fornitura concordato sono state smantellate per prime. A seguire sono stati smantellati i robot di verniciatura KUKA e le due macchine principali.

  • Smantellamento dei sistemi di aspirazione KMA
  • Pressa di rifilatura WEKO WE 2500 smantellata
  • Unità di controllo della temperatura rimosse
  • Forni di dosaggio smantellati
  • Rimozione degli impianti di rifilatura grossolana Ertl
  • Smantellamento delle attrezzature per la marcatura dei pezzi
  • Robot di verniciatura KUKA smontati
  • Macchine Bühler Evolution B 420 D successivamente smontate
Stato delle macchine

Una buona manutenzione favorisce il mantenimento del valore nel lungo periodo

Secondo il rapporto di progetto, lo smantellamento delle unità di serraggio ha rivelato che i principali gruppi meccanici erano in ottime condizioni.

Piastre di serraggio

Buone condizioni meccaniche

Durante lo smantellamento, le piastre di serraggio sono risultate in ottime condizioni.

Sistema a leva

Sistema meccanico ben conservato

Anche il sistema a ginocchiera è stato valutato positivamente durante il smontaggio.

Colonne di guida

Una manutenzione regolare ripaga

Lo stato delle colonne di guida ha messo in evidenza il valore della manutenzione regolare e dei precedenti lavori di ammodernamento.

Documentazione

Etichettare i componenti, scattare fotografie e registrare le fasi complesse in video

Una documentazione dettagliata era particolarmente importante poiché i tecnici del futuro gestore non hanno potuto recarsi sul posto di smantellamento a causa delle restrizioni relative al COVID-19 in vigore in quel momento.

  • Etichettare tutte le parti smontate
  • Fotografare i componenti della macchina
  • Documentare i collegamenti e le interfacce
  • Registrare in video le fasi complesse dello smantellamento
  • Assegnare i gruppi in modo strutturato
  • Documentare chiaramente la sequenza di smontaggio
  • Tenere informato il cliente sull’avanzamento del progetto
  • Supportare il rimontaggio con la documentazione tecnica
Logistica internazionale

Otto container a tetto aperto e cinque unità di carico speciali per ogni macchina

Una volta completato lo smontaggio, i gruppi sono stati spediti in Asia tramite i porti marittimi tedeschi.

8

Contenitori open-top

Per ogni macchina per la pressofusione sono stati utilizzati otto container open-top da 40 piedi .

5

Unità per carichi speciali

Inoltre, sono state trasportate cinque grandi unità di carico speciali per ogni macchina.

65 t

Componente più pesante del trasporto

Una volta giunti a destinazione, è stato necessario spostare un componente del peso di circa 65 tonnellate.

≈6

settimane in mare

I componenti spediti sono rimasti in transito per circa sei settimane.

2

Destinazioni

Le macchine erano destinate a siti produttivi in Corea e Vietnam.

Trasporto verso la Corea

In camion e con mezzi di trasporto speciali fino al porto, poi via mare

La prima macchina è stata trasportata con autocarri standard e mezzi speciali fino ad Amburgo e Bremerhaven e da lì è stata imbarcata per la Corea.

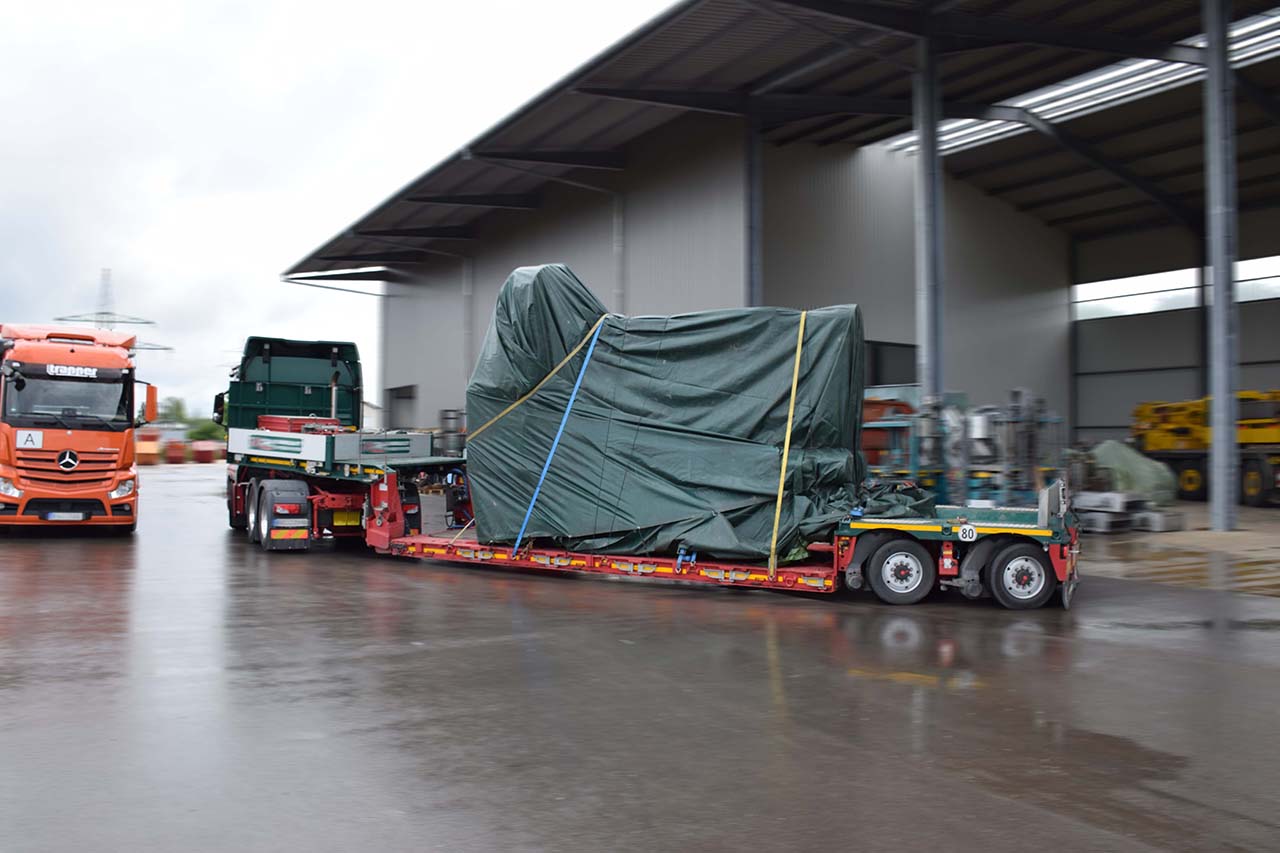

Trasporto su strada

Trasporto dei gruppi della macchina al porto marittimo

A seconda delle dimensioni e del peso, sono stati utilizzati sia il trasporto standard che quello speciale.

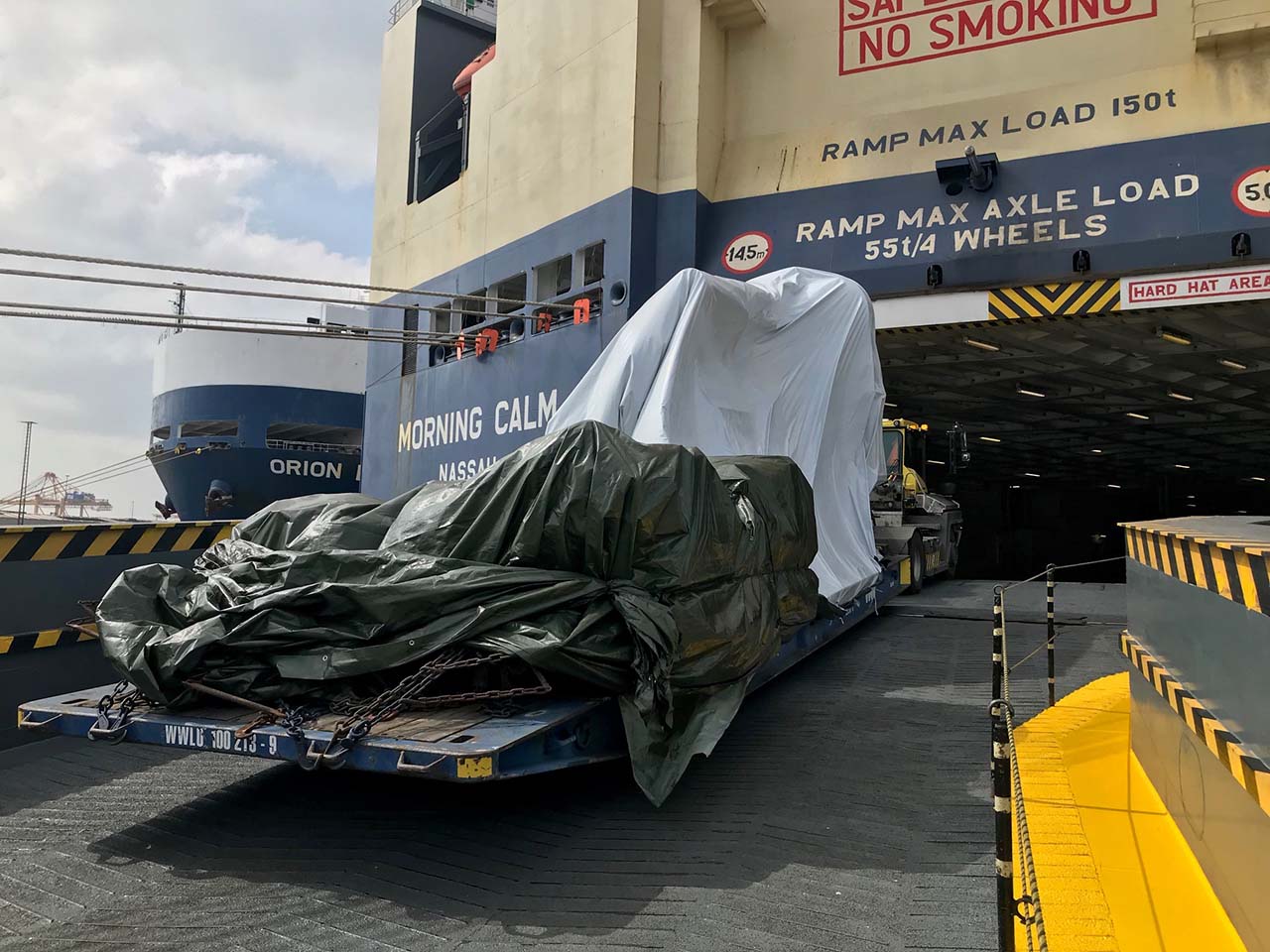

Trasporto marittimo

Combinazione di container e trasporto RoRo

A seconda della configurazione specifica, sono stati utilizzati container open-top, casse e trasporto RoRo.

Trasporto verso il Vietnam

Seconda macchina temporaneamente immagazzinata prima della consegna definitiva

La seconda Bühler Evolution B 420 D è stata inizialmente collocata in deposito temporaneo nei pressi di Landshut e successivamente è stata consegnata con successo alla sua nuova sede in Vietnam.

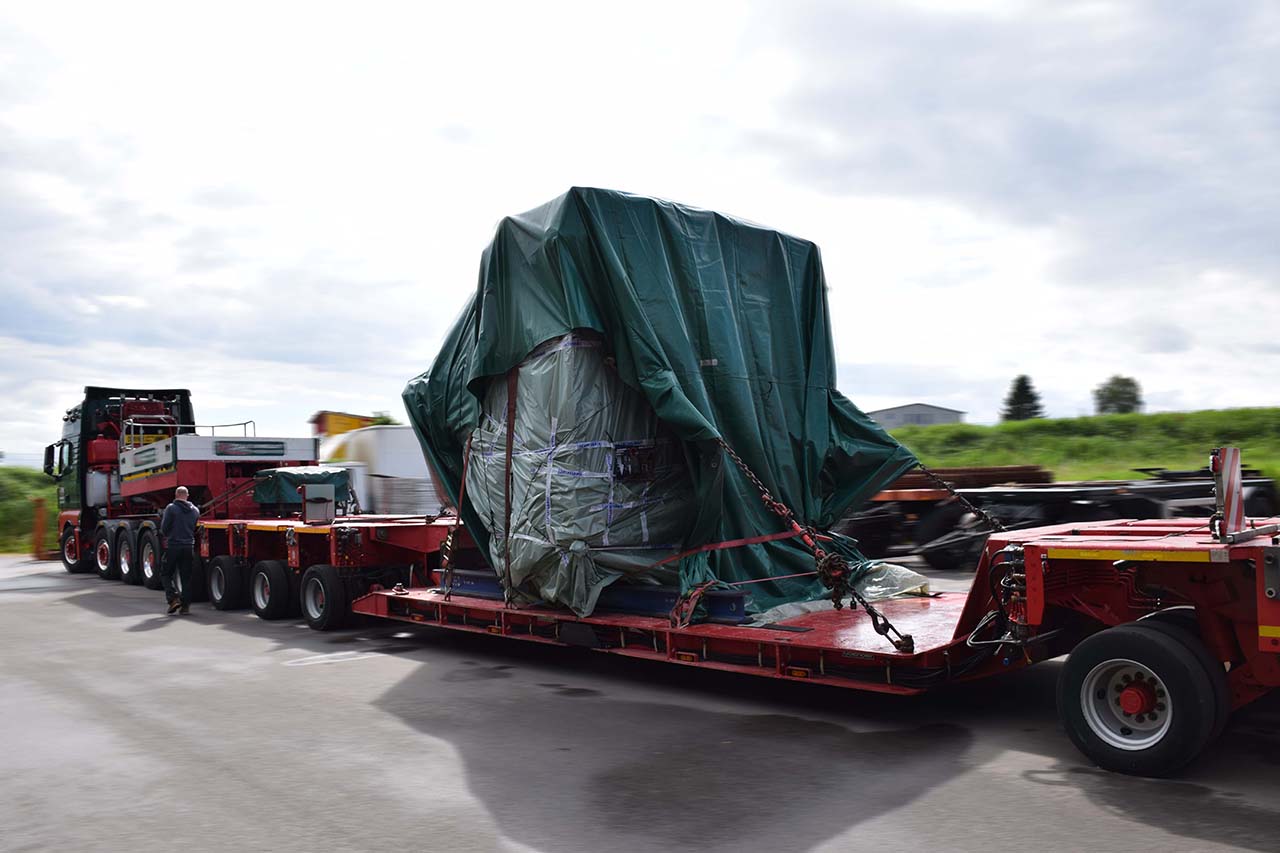

Trasporto pesante a destinazione

Tenere conto delle diverse normative di trasporto

Un progetto di trasferimento di macchinari non termina quando l’attrezzatura raggiunge il paese di destinazione. Anche il successivo trasporto dal porto al nuovo sito di produzione deve essere coordinato con le normative locali, le condizioni stradali e i carichi per asse consentiti.

In questo progetto, un componente del peso di circa 65 tonnellate ha posto requisiti particolarmente elevati alla pianificazione del trasporto in Corea e in Vietnam.

Rimontaggio e messa in servizio

Assistenza tecnica dalla Germania

Inizialmente si prevedeva che FISS fornisse assistenza per il rimontaggio a destinazione. A causa delle restrizioni legate al COVID-19 in vigore all’epoca e per motivi di costo, il cliente ha infine deciso di effettuare il montaggio e la messa in servizio utilizzando le proprie risorse.

Documentazione di progetto

Riutilizzo delle informazioni ricavate dallo smantellamento

Etichette, fotografie e registrazioni video facilitano l’identificazione dei componenti durante il rimontaggio.

Assistenza remota

Assistenza tecnica dalla Germania

FISS ha fornito assistenza tecnica al cliente dalla Germania durante il montaggio e la messa in servizio.

Cosa dimostra il progetto

Il trasferimento di macchinari di grandi dimensioni non si limita al semplice trasporto

Nel caso di una pressa per pressofusione del peso di diverse centinaia di tonnellate, è fondamentale una pianificazione dettagliata del progetto per garantire che le operazioni di smontaggio, rimozione, imballaggio e trasporto si svolgano in modo coordinato e senza intoppi.

Smontaggio

Suddividere i gruppi in unità trasportabili

La sequenza di smontaggio deve tenere conto fin dall’inizio del peso dei componenti, dei percorsi di rimozione e delle dimensioni necessarie per il successivo trasporto.

Documentazione

Prepararsi al rimontaggio

Un'etichettatura strutturata facilita il successivo montaggio presso il nuovo sito di produzione.

Logistica per carichi pesanti

Adattare il concetto di trasporto a ciascuna fase di assemblaggio

Trasporto in container, trasporti speciali e RoRo possono essere combinati all’interno di un unico progetto.

Pianificazione internazionale

Tenere conto delle normative locali

I requisiti di trasporto possono variare in modo significativo tra il paese di origine e quello di destinazione .

Il vantaggio di FISS

Trasferimento internazionale di macchine per pressofusione e attrezzature per fonderia

FISS affianca le aziende nella vendita, nello smontaggio, nell’imballaggio, nel trasporto e nella rimessa in funzione di macchine per pressofusione usate e di impianti di fonderia completi.

  • Esperienza pluriennale nel settore delle macchine per pressofusione
  • Intermediazione internazionale di macchinari
  • Progettazione tecnica
  • Progettazione di percorsi di rimozione per carichi pesanti
  • Smantellamento meccanico ed elettrico
  • Smontaggio di grandi unità di serraggio
  • Etichettatura e documentazione
  • Imballaggio professionale dei macchinari
  • Coordinamento di trasporti speciali
  • Trasporto marittimo internazionale
  • Stoccaggio temporaneo in base alle esigenze del progetto
  • Assistenza nel rimontaggio e nella messa in servizio
Domande frequenti

Domande sul trasferimento della Bühler Evolution B 420 D

Quali macchine per pressofusione sono state trasferite?
Due macchine identiche per pressofusione a camera fredda Bühler Evolution B 420 D .
Qual è la forza di chiusura delle macchine Bühler Evolution B 420 D?
Ciascuna delle due macchine ha una forza di chiusura di 4.200 tonnellate.
Quanto pesa una Bühler Evolution B 420 D?
Il rapporto di progetto indica un peso totale di circa 270.000 kg per macchina.
A cosa servivano in precedenza queste macchine?
Dal 2004 erano state impiegate in operazioni di fusione a più turni per la produzione di blocchi motore a sei cilindri .
Dove sono state trasportate le macchine?
Una macchina è stata trasferita in Corea e la seconda in Vietnam.
Quale nuova applicazione era prevista per le macchine?
L’acquirente prevedeva di utilizzare le macchine per la produzione di alloggiamenti in alluminio per le reti di comunicazione mobile 5G.
Quanti dipendenti sono stati coinvolti nello smantellamento?
Circa 30 dipendenti sono stati coinvolti in alcune fasi del lavoro di smantellamento.
Qual è stata la sfida principale durante la rimozione delle macchine?
Per spostare la piastra cilindrica da 73 tonnellate, è stato necessario mettere in sicurezza un percorso di trasporto sopra un'area seminterrata utilizzando 100 puntelli a soffitto.
Come è stato documentato lo smantellamento?
I componenti sono stati etichettati e fotografati. Le fasi di lavoro più complesse sono state inoltre documentate tramite video.
Quanti container sono stati necessari?
Per ogni pressa a iniezione sono stati spediti otto container open-top da 40 piedi e cinque ulteriori unità per carichi speciali.
Quanto tempo ha richiesto il trasporto via mare?
Secondo il rapporto di progetto, il viaggio via mare è durato circa sei settimane.
Anche il rimontaggio è stato effettuato da FISS?
Il rimontaggio era stato inizialmente previsto. A causa delle condizioni del momento, tuttavia, il cliente ha deciso di effettuare autonomamente il montaggio e la messa in servizio. FISS ha fornito assistenza tecnica dalla Germania.
FISS è in grado di trasferire a livello internazionale anche macchine per pressofusione di grandi dimensioni?
Sì. A seconda del progetto, FISS può fornire supporto per la pianificazione, lo smontaggio, la documentazione, l’imballaggio, il carico, il trasporto pesante, il trasporto marittimo, il rimontaggio e la messa in servizio.
Trasferimento internazionale di una pressa per pressofusione

State pianificando lo smontaggio e il trasferimento internazionale di una pressa per pressofusione o di una cella di pressofusione?

Inviate a FISS il nome del produttore, il modello, l’anno di fabbricazione, la forza di chiusura, il peso della macchina, l’ubicazione attuale, la destinazione, l’entità dell’attrezzatura, le apparecchiature perimetrali disponibili, la documentazione tecnica e le foto. Il nostro team può assistervi nella pianificazione del progetto, nello smontaggio, nella documentazione, nell’imballaggio, nel trasporto pesante, nel trasporto marittimo e nella rimessa in funzione.

Telefono: +49 (0)7181 60696-0 · E-mail: info@fiss-machines.com
